电缆工程量策画是电气工程预算、施工备料的中枢模范,借助CAD快速看图软件“一语气测量”“标注分类处理”功能,可开脱传统手算的繁琐与裂缝,已矣高效、精确计量。随着小编,学习工程实操表率,详备拆解从识图到汇总的全经由。
一、刚毅“电缆”
电力电缆主要用在输变电澄莹中,责任电流在几十安至几千安,额定电压在220V-500kV及以上。

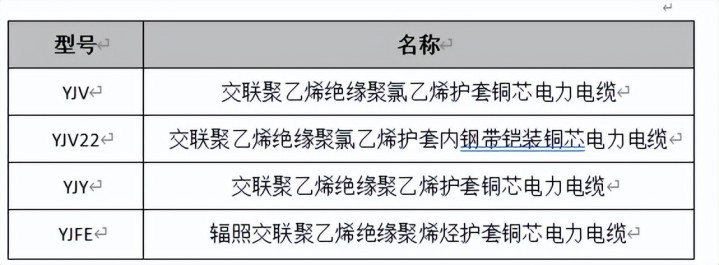

电力电缆按其线芯材质分为“铜芯”和“铝芯”两大类。按其遴选的绝缘材料分为聚氯乙烯绝缘电力电缆、交联聚乙烯绝缘电力电缆、橡胶绝缘电力电缆和纸绝缘电力电缆等。

二、电缆清单计价表率
1、清单计价表率,电缆以“m”为单元,按遐想图示长度策画,责任实验包含:
1.1揭(盖)盖板
1.2 铺砂、盖砖
1.3 电缆敷设
1.4 电缆头制作、装配。

2、定额证明:电缆敷设定额未探究因波形敷设、弛度、电缆绕梁(柱)所增多的长度以及电缆与开导并吞、电缆征询等必要的预留长度,该增多长度和预留长度应计入工程量之内。

3、策画端正:电缆工程量需效力图纸旅途长度(水平+垂直)+预留长度+附加长度”的原则:
3.1基础长度(软件测量值)
通过软件测量方法赢得电缆水平长度(桥架、大地/墙面敷设部分)和垂直长度(楼层间、开导与桥架/接线盒之间的竖向部分)。其中,垂直长度需结合楼层标高、开导装配高度核算,举例:接线盒垂直长度=楼层高度-桥架距顶板高度-接线盒距顶板高度;配电箱垂直长度=楼层高度-桥架高度-配电箱离地高度-配电箱高度。
3.2 预留长度(要点掌捏实验,容易漏算)

凭证《电力工程电缆遐想模范》GB50217-2018及定额端正,电缆在开导并吞处需预留一定长度,常见场景预留模范如下:

3.3 附加长度(敷设弛度、波形弯度、交叉,按比例2.5%策画)
电缆敷设过程中会产生波形弯度、交叉、弛度等损耗,需按概括所有这个词策画附加长度,策画公式:附加长度=(基础长度+预留长度)×2.5%。
3.4 总工程量策画公式
单根电缆总工程量=(水平长度+垂直长度)+预留长度+附加长度
三、案例操作
的“批量测量”“一语气测量”的功能是电缆长度策画的中枢,开云官方体育app官网结合“标注分类处理”“测量统计”功能,可已矣多规格电缆的分类测量与自动累加,大幅进步效果,具体操作如下:

1、 标注分类建立
点击软件中的“标注分类处理”功能,新建分类,提议为不同规格电缆建立不同状貌,便于后续分手测量和统计汇总。

2. 电缆长度测量:一语气测量(适用于线缆旅途复杂、拐点较多的场景)

操作旅途:点击“测量”菜单,遴选“一语气测量”,沿电缆桥架中心线或线缆敷设旅途,尊龙步骤点击每个拐点,测量过程中软件会自动累加长度,完成旅途遴选后右键阐述,即可露馅总长度并进行标注。得出水平长度57.84m。

3. 测量为止稽察与导出

测量完成后,点击“测量统计”功能,勾选“按标注分类进行过滤”,即可稽察不同规格、不同敷设时势电缆的水平长度总数,幸免沾污统计。

4、工程量汇总

凭证CAD快速看图测量的长度,导出EXCEL表格,建设电缆工程量策画表,涵盖配电箱电缆回路、肇端及相当,电缆型号,附加长度及预留长度,咱们即可得出电缆的总长。

4.1 准备责任:识别图纸中,赢得配电箱离地高度1.4m(规格600×500×200),地下室楼层高度3.9m,一层楼层高度3.4m,桥架距顶板高度0.8m,配电柜落地装配(规格:600*1000*2200)。
4.2 分类建立:新建标注分类“BTWTZ-3x185+2x95-桥架敷设”,建立专属状貌;
4.3 长度测量:使用“批量测量”功能,沿电缆桥架中心线或线缆敷设旅途,步骤点击每个拐点,赢得:
水平长度:58.73m;
核算垂直长度:(3.9-0.8-0.1-2.2)+(3.9-0.8)+0.8+(3.4-0.8-1.4-0.5)=5.4m;
4.4 预留与附加策画:
预留长度=1.5×2(结尾头)+2(肇端低压柜:稽察表格)+(0.6+0.5)(结尾配电箱)=6.1m
附加长度=(58.73+5.4+6.1)×2.5%=1.76m;
4.5 总工程量:58.73+5.4+6.1+1.76=71.99m。
策画电缆工程量的中枢的是“精确识图+高效测量+表率策画”,要点掌捏 CAD快速看图“批量测量”“图层过滤”“标注分类”三个中枢功能尊龙app下载,严格效力预留长度、附加长度的策画端正,遁入常见易错点,即可开脱传统手算的繁琐,已矣工程量的精确、高效核算。
